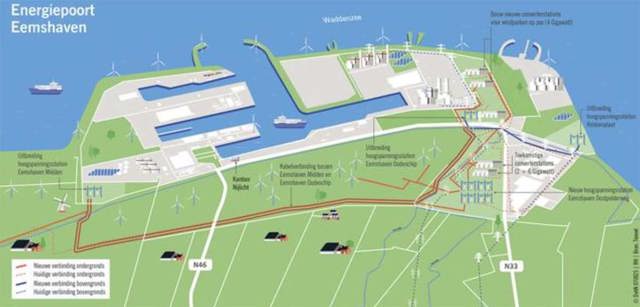

Via de Eemshaven gaat straks een derde van onze nationale elektriciteitsbehoefte op transport het land in. ,,Net als op andere plaatsen in Nederland gaan we er heel veel bouwen’’, zegt Carolien Fischer van Tennet. Bij de beheerder van het hoogspanningsnet is Fischer omgevingsmanager Groningen.
Eemshaven voor half miljard verbouwd
Zo gaat Tennet netcongestie te lijf
Vraag groeit razendsnel
,,Dat is nodig omdat de vraag naar elektriciteit razendsnel toeneemt. Consumenten en ondernemers verwarmen, rijden en produceren steeds meer elektrisch. Daarnaast wekken we steeds meer elektriciteit op met zonnepanelen en windmolens, zowel op land als op zee. Al die stroom moet zijn weg vinden via het elektriciteitsnet.”
De voorbereidende werkzaamheden zijn in Eemshaven op sommige plekken al begonnen. ,,Snel na de zomer gaan we echt aan de slag.’’
Kabel door Waddenzee
Vorige maand besloot minister Hermans (Klimaat en Groene Groei) dat dwars door het Waddengebied stroomkabels vanaf windmolenparken op de Noordzee naar Groningen gaan. Die kabels komen boven Kloosterburen aan land en gaan vanaf daar richting Eemshaven.
Tijdens het transport wil je verlies zoveel mogelijk voorkomen, zegt Fischer. ,,Daarom komt die stroom als gelijkstroom aan in de Eemshaven. Omdat het als wisselstroom het net op moet, bouwen we in de haven twee grote converterhallen waar we de stroom omzetten van gelijkstroom naar wisselstroom. Elke hal kan 2 Gigawatt aan.’’
De kabels vanaf de windmolenparken op zee zijn niet de enige kabels die stroom naar de Eemshaven brengen. Via de 580 kilometer lange NorNed-kabel komt stroom binnen vanuit Noorwegen. De ruim 300 kilometer lange COBRA-kabel vanuit Denemarken heeft, net als NorNed, een capaciteit van 700 Megawatt.
Fischer: ,,Dan heb je nog de energiecentrales in de Eemshaven die stroom produceren. Alles samen maakt de haven tot een van de grootste energieknooppunten van Nederland.’’
Antwoord op filevorming op net
Om de enorme hoeveelheid elektriciteit op te vangen en door te sturen het land in, is in de Eemshaven een flinke verbouwing nodig. Een verbouwing die zowel landelijk als regionaal een antwoord moet geven op de filevorming op het net.
Fischer: ,,In Groningen kon in tegenstelling tot de rest van Nederland tot voor kort nog best veel, het licht stond voor ondernemers en andere grootverbruikers van elektriciteit op oranje. Maar het is nu wel rood. Ondernemers met een contract krijgen stroom, dat is geen probleem. Maar nieuwe bedrijven die een aansluiting willen op het hoogspanningsnet, moeten op de wachtlijst. We moeten eerst capaciteit bijbouwen.’’
Het betekent dat de drie bestaande hoogspanningsstations in de haven (Robbenplaat, Oudeschip en Eemshaven-Midden) worden uitgebreid. De uitbreiding van hoogspanningsstation Oudeschip houdt in dat de nieuwe hoogspanningsverbinding tussen Eemshaven en Vierverlaten (380.000 volt) straks volledig kan worden benut.
Fischer: ,,Dat betekent dat we de lijnen die al in de masten hangen naar Vierverlaten kunnen aansluiten in Oudeschip. Uiteindelijk trekken we deze superstroomweg van 380.000 volt helemaal door naar Ens in de Noordoostpolder’’
Nieuwbouw in Oostpolder
Naast de uitbreiding van de drie bestaande hoogspanningsstations in de Eemshaven staat ook de bouw van een nieuw hoogspanningsstation in de Oostpolder op het programma. Dit station moet straks 2 Gigawatt op kunnen vangen.
,,Maar’’, zegt Fischer, ,,het Rijk wil ook dat we dit station voorbereiden op de toekomstige ontvangst van nog eens 6 Gigawatt die van wind op zee komt.’’
Het nieuwe hoogspanningsstation in de Oostpolder wordt dus fors. ,,Ook omdat de provincie wil dat Groningen niet alleen een doorvoerhaven is van energie. De provincie en de gemeente Het Hogeland hebben plannen om de Eemshaven uit te breiden door een bedrijventerrein te ontwikkelen in de Oostpolder. Grote klanten in dat gebied moeten een directe aansluiting kunnen krijgen bij Tennet.’’
Het is bovendien de bedoeling dat Enexis, beheerder van het regionale net, in de Oostpolder een station gaat bouwen. ,,Vanaf dat station gaan 70 kabels de provincie in om de regio van stroom te voorzien.’’ Dit is nodig voor de verduurzaming van bestaande woningen en bedrijven en nieuwe aansluitingen.
Ruimte voor nieuwe aansluitingen
Behoort daarmee de congestie in Groningen en Drenthe tot het verleden?
Fischer: ,,Als station Oostpolder gereed is en Enexis de provincie in kan, hebben we ruimte voor nieuwe klanten. Voor de stad Groningen geldt in dit opzicht dat het hoogspanningsstation Meerstad klaar moet zijn en verbonden is met het hoogspanningsstation Vierverlaten.’’
In Drenthe is het van belang dat de 380.000 volt stations in Musselkanaal en Veenoord worden opgeleverd, daarnaast komt er nog een station van 220.000 volt bij in Wijster.
De werkzaamheden in de Eemshaven gaan deze zomer van start. De verwachting is dat alles gereed is in 2033.
Bron: DvhN.nl
